在新風系統的安裝過程中,房梁是施工階段的難點之一。選擇何種的施工方式,都對后期的風量、家居層高、新風效果有著重要的影響。那么新風系統安裝進程中的過梁方式有哪些?穿梁打孔對房屋的安全性能有影響嗎?專業的打孔方式又是什么呢?
托馬仕空品在長久的新風行業經驗基礎上,也常會收到用戶的相關咨詢,大致整理如下:
過梁方式及特點
過梁方式可分為兩種,一種就是簡單粗暴的打孔過梁,另一種就是利用過梁器將管道繞梁鋪設。
打孔過梁的方式,簡單來說,就是在房梁上打孔,容納管道通過。這種過梁方式的特點在于,能夠節省層高,削去冗余的吊頂,減少層高的犧牲;與之相對的,這種方式很“傷”房梁,更有可能因為施工不當,導致房屋受力不均,引發安全問題。
繞梁的鋪設方式,就是搭一個“盤山公路”,避免對房梁造成損傷。這種方式雖然很安全,但這種方式更會犧牲我們所剩不多的層高(超高吊頂的別墅朋友可以無視這句話),同時,需要更多的管道鋪設,在過梁處的管道彎折也會對新風輸送造成阻力。
打孔的規范

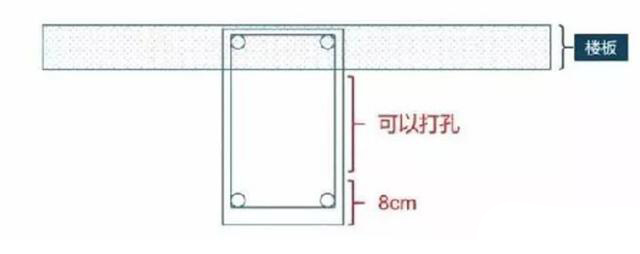

以公寓類的住宅為例,原有建筑層高在2.8米上下浮動,梁的厚度在250mm上下浮動。取孔的規范要求為:一般梁上取孔大小直徑≤83mm(常規的新風管道為圓形,以250mm的梁厚度計算),如圖所示,梁體內部的主鋼筋位置在梁體上下8cm的位置,打孔時需要避開這個部分。
總而言之,過梁打孔的直徑要小于梁體厚度尺寸的?,這樣的孔徑選取才屬于安全范圍內。此外,打孔的數量也應該以少為方向,這需要在設計管道的時候多加注意。
打孔工藝

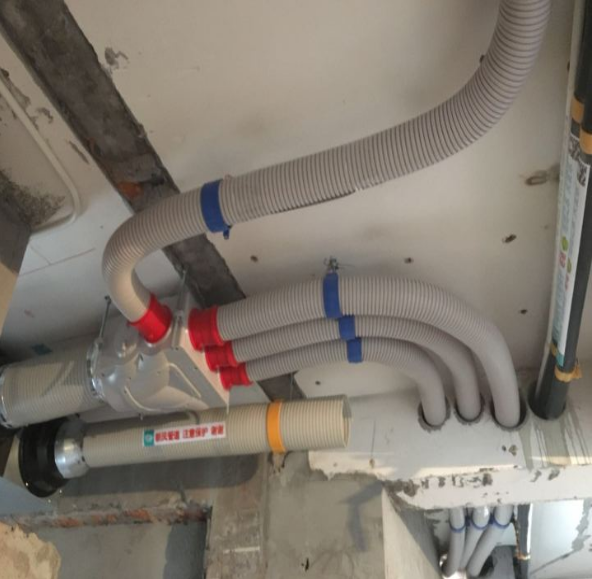

第一種工藝推薦,就是把主機管從新風主機接出時,利用分風靜壓箱進行分路處理。簡單理解就是把原來160mm的大口徑主管道通過分風箱轉換成多路的75mm管道分配到每個房間。
這種方式下,過梁時的開孔尺寸基本在80mm,民用建筑粱厚基本為250mm,這樣就能保證在梁上安全地開孔了。

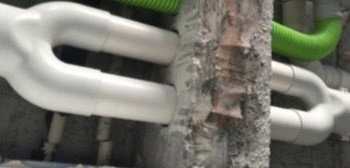

第二種工藝推薦,采用u型三通過梁方法。將設備出風口尺寸變成兩個小孔尺寸,穿過梁后再進行合并。這樣既保證風量不受損失,又減少對梁的結構破壞。
既保證主機高效的系統風量,又降低對建筑結構的破壞,這兩點就是新風系統過梁時應當注意平衡的“魚與熊掌”,從而實現新風效果的最大化。
分享文章
相關資訊
在金九銀十的裝修旺季,很多人忙著決定水電、家具、電器該怎么安排,但常常忽視了一個重要的環節——空氣系統。很多業主在最后階段才想起,空氣問題其實比他們想象的要嚴重得多。那么,到底是先做水電、家具,還是應該優先考慮空氣系統呢?
2025-09-17
開學季一到,家長們最操心的不是孩子作業寫了多少,而是鼻涕聲、咳嗽聲此起彼伏。尤其是有過敏、鼻炎的孩子,一換季就遭罪。于是很多家長第一時間去買空氣凈化器,想著機器開著就能給孩子守護一整天。結果呢?電費交了不少,凈化器嗡嗡響不停,可孩子照樣鼻塞、打噴嚏,屋子里還是悶得慌。
2025-09-10
新家裝修,最讓人頭疼的就是錢總是不夠花。預算一攤開,冰箱、電視、洗衣機、空調……每一樣都看著重要。但這些年越來越多的業主發現,和大牌電器比起來,那些看不見的隱形系統,比如新風、地暖,才是真正影響生活體驗的關鍵。
2025-09-08
